위치: 경기도 고양시 일산동구 장항동
야외 공연장: 4만명 이상 수용
실내 공연장: 좌석수는 2만석이나 최대 수용이 몇명까지인지 밝혀지지 않음
사업비용: 2조원 (한화건설)

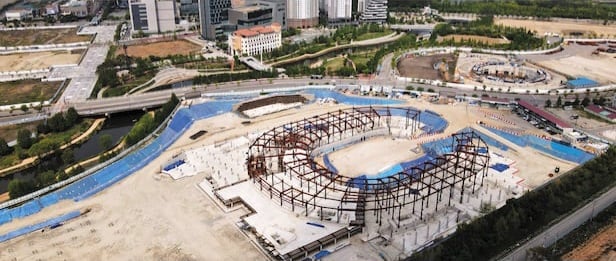

공정률: 14%
CJ라이브는 21년 10월에 착공해 23년 4월쯤 공사가 중단됐습니다. (원래 준공시기는 24년 6월 이었습니다.)
23년 초까지 잘 지어지고 있던 CJ아레나는 같은 학 2월 한국전력공사로부터 수도권 내 데이터센터 난립으로 인한 경기북부 지역에 대용량 전력공급 불가를 통보받았습니다. 엎친데 덮친격 공사비 증원으로 인한 부담으로 한화 건설과 재협의에 들어갔습니다.
경기도청과 함께 잘 해결해나간듯 싶었으나 경기도청의 병크로 인한 마찰이 생겼고 25년부터 소송중에 있습니다.
공사 재개는 내년 3월, 준공은 30년 이후이나 제 개인적인 생각은 CJ라이브에 미래는 보이지 않습니다
